Settore
Infrastruttura Stradale
Scheda Progetto
Potenziamento SS 156 dei Monti Lepini
CUP: J71G21000020001
Commissariata: No
📍 Ceccano; Patrica; Giuliano di Roma; Prossedi; (asse verso) Priverno; Sezze; Latina (Frosinone; Latina)
Stato di Avanzamento
✓
Pianificazione
✓
Autorizzazioni
✓
Esecutivo
✓
Gara
▼
Cantiere
Obiettivi
Migliorare sicurezza stradale e comfort di guida sulla SS 156 (asse Frosinone–Latina), tramite risanamento pavimentazioni, segnaletica e dispositivi di sicurezza, oltre a interventi progressivi di adeguamento dell’intero corridoio.
Descrizione
Primo stralcio (km 5,100–21,000): risanamento profondo e ripristino pavimentazioni, nuova segnaletica orizzontale/verticale, pulizia e ripristino opere idrauliche, sfalcio e pulizia banchine/scarpate, ripristino recinzioni e barriere, presidio cantieri con senso unico alternato/notturno ove necessario. Piano più ampio (~55 km) con ulteriori step di riqualificazione progressiva dell’asse.
LINK UTILI
🔗 ANAS - StradeGalleria

Storia del Progetto
2001Inserimento dell’opera “Adeguamento SS 156” nel perimetro della programmazione (richiamo a delibera CIPE 121/2001 con costo complessivo indicato).
2002Intesa Generale Quadro Governo-Regione Lazio (20 marzo). Delibera CIPE 144/2002- presa d’atto del progetto esecutivo e destinazione risorse per il 2° lotto, con richiesta ulteriori accertamenti per fenomeni carsici.
2004Pubblicazione bando di gara regionale per il lotto finanziato.
2005Aggiudicazione lavori (13 aprile) per il lotto in capo alla Regione Lazio.
2006Riferimento a VIA su progetto preliminare conclusa con parere positivo con prescrizioni e successiva delibera CIPE 96/2006 (giudizio di compatibilità ambientale).
2008SILOS- lotti 1 e 2 risultano ultimati e aperti al traffico (lotto 1- luglio 2008; lotto 2- marzo 2010).
2009Trasferimento ad ASTRAL di gestione lavori/contratti per opere in corso (ambito variante Prossedi-Latina/lotto con svincoli Pontinia-Sezze, secondo SILOS).
2010Riferimenti in Allegati Infrastrutture (DFP/DEF 2011) per l’opera e stato avanzamento lotti (secondo SILOS).
2025ANAS- avvio potenziamento con primo stralcio km 5,100-21,000; consegna lavori 17 ottobre 2025 e avvio operativo a inizio novembre 2025; investimento prima fase 15,3 M€; piano complessivo ~230 M€.
Quadro Economico
Costo Totale
230,0 Mln €
Copertura: 7%
Finanziato
15,3
Da Reperire
214,7
Risorse: Prima fase (stralcio 1) indicata come investimento ANAS pari a 15,3. Piano complessivo stimato in circa 230 (dettaglio coperture non specificato nelle fonti consultate).
Tempi
Inizio
2025
Prox Fase
2026
Ultimazione primo stralcio
Fine
2027
Dettagli: Completamento lavori del primo stralcio km 5,100–21,000 (durata contrattuale 353 giorni dalla consegna).
Soggetti interessati
Stazione appaltante: ANAS S.p.A.
Altri enti: Regione Lazio; ASTRAL S.p.A. (ruolo storico su tratti/lotti); Province di Frosinone e Latina; Comuni interessati
Altri enti: Regione Lazio; ASTRAL S.p.A. (ruolo storico su tratti/lotti); Province di Frosinone e Latina; Comuni interessati
Elementi di attenzione
Criticità geologiche (fenomeni carsici) richiamate nelle istruttorie storiche e necessità di accertamenti aggiuntivi prima dell’esecuzione di alcuni interventi; articolazione per lotti e pluralità di soggetti/trasferimenti gestionali nel tempo; necessità di cantierizzazione con impatti sulla circolazione (senso unico alternato, lavorazioni notturne per limitare disagi).
Elementi tecnici

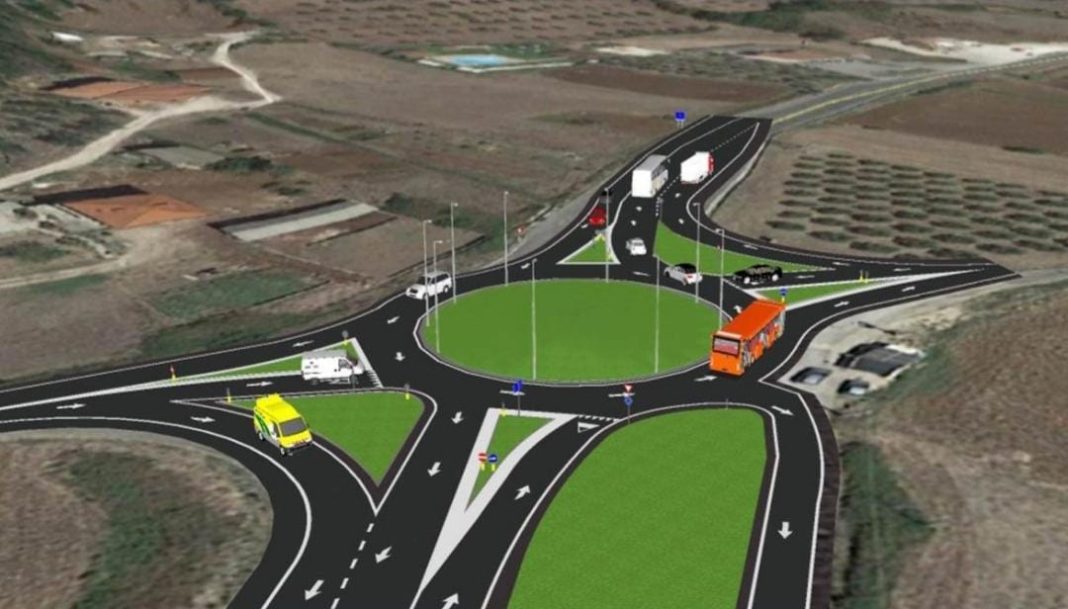

Ambito piano ANAS: km 5,100–51,600. Primo stralcio: km 5,100–21,000 (incluso svincolo Prossedi). Durata lavori stralcio 1: 353 giorni.
Lunghezza: 46.5 km
Stato VIA: Per il progetto preliminare: VIA conclusa nel 2006 con parere positivo con prescrizioni e richiamo a delibera CIPE 96/2006. Per lo stralcio manutentivo 2025 non risulta, nelle fonti consultate, una nuova procedura VIA dedicata.
