ponte Tallini
CUP: H87H23001490004
Commissariata: No
📍 Formia (Latina)
Stato di Avanzamento
âś“
Pianificazione
âś“
Autorizzazioni
âś“
Esecutivo
âś“
Gara
â–Ľ
Cantiere
Obiettivi
Ripristino del collegamento strategico tra il centro urbano (Via Vitruvio) e l'area portuale/Litoranea per decongestionare il traffico interno. Recupero statico e sismico del viadotto con riapertura al doppio senso di marcia e percorsi pedonali.
Descrizione

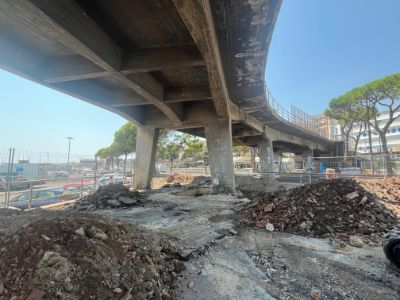

Viadotto urbano a travata in calcestruzzo armato, sostenuto da piloni. L'opera supera il dislivello su Via delle Vigne e connette quote differenti della cittĂ . Il progetto prevede il consolidamento delle sottostrutture (piloni) e il rifacimento dell'impalcato (soletta, impermeabilizzazione, asfalto).
Galleria

Storia del Progetto
1950Costruzione originale del ponte
2013Prime segnalazioni pubbliche di degrado strutturale
2018Indagine strutturale con prescrizioni tecniche
2020Chiusura del ponte con ordinanza dirigenziale per pericolositĂ (maggio)
2021Insediamento amministrazione Taddeo - riapertura indicata come prioritĂ
2023Firma Accordo per la Coesione Governo-Regione Lazio FSC 2021-2027 (novembre)
2023Approvazione progetto di fattibilitĂ tecnica ed economica (dicembre)
2024Approvazione schema Accordo collaborazione da Giunta Regionale Lazio (febbraio)
2024Avvio procedura di gara d'appalto (ottobre-novembre)
2025Firma Accordo di Collaborazione Regione-ASTRAL-Comuni (28 aprile)
2025Apertura cantiere e inizio lavori (13 agosto)
2025Segnalazione di stallo del cantiere (ottobre)
Quadro Economico
Costo Totale
2,088 Mln €
Copertura: 100%
Finanziato
2,088
Da Reperire
0,0
Risorse: Mutuo Cassa Depositi e Prestiti: 1.488 mln €; Contributo ASTRAL/Regione Lazio (FSC 2021-2027): 0.600 mln €
Tempi
Inizio
2025
Prox Fase
2026
Completamento lavori e riapertura
Fine
2026
Dettagli: Termine della Fase 1 (sottostruttura) e avvio interventi sulla sovrastruttura (piano viabile). Completamento previsto estate 2026.
Soggetti interessati
Stazione appaltante: Comune di Formia (LT) - procedura di gara tramite CUC Riviera di Ulisse
Soggetto attuatore: Comune di Formia
Altri enti: Regione Lazio, ASTRAL S.p.A., Cassa Depositi e Prestiti
Soggetto attuatore: Comune di Formia
Altri enti: Regione Lazio, ASTRAL S.p.A., Cassa Depositi e Prestiti
Elementi di attenzione
Ritardo storico di oltre 5 anni tra chiusura (maggio 2020) e avvio lavori (agosto 2025). Segnalazioni di stallo cantiere a ottobre 2025. Esito saggi strutturali sulle campate non ancora comunicato.
Elementi tecnici
Struttura originale anni '50 in c.a. ammalorata da carbonatazione e ossidazione armature. Intervento di rinforzo strutturale corticale e profondo. Schema statico alla Gerber.
Stato VIA: Non soggetto/Non attivata procedura VIA nazionale (intervento su infrastruttura esistente in ambito urbano).
